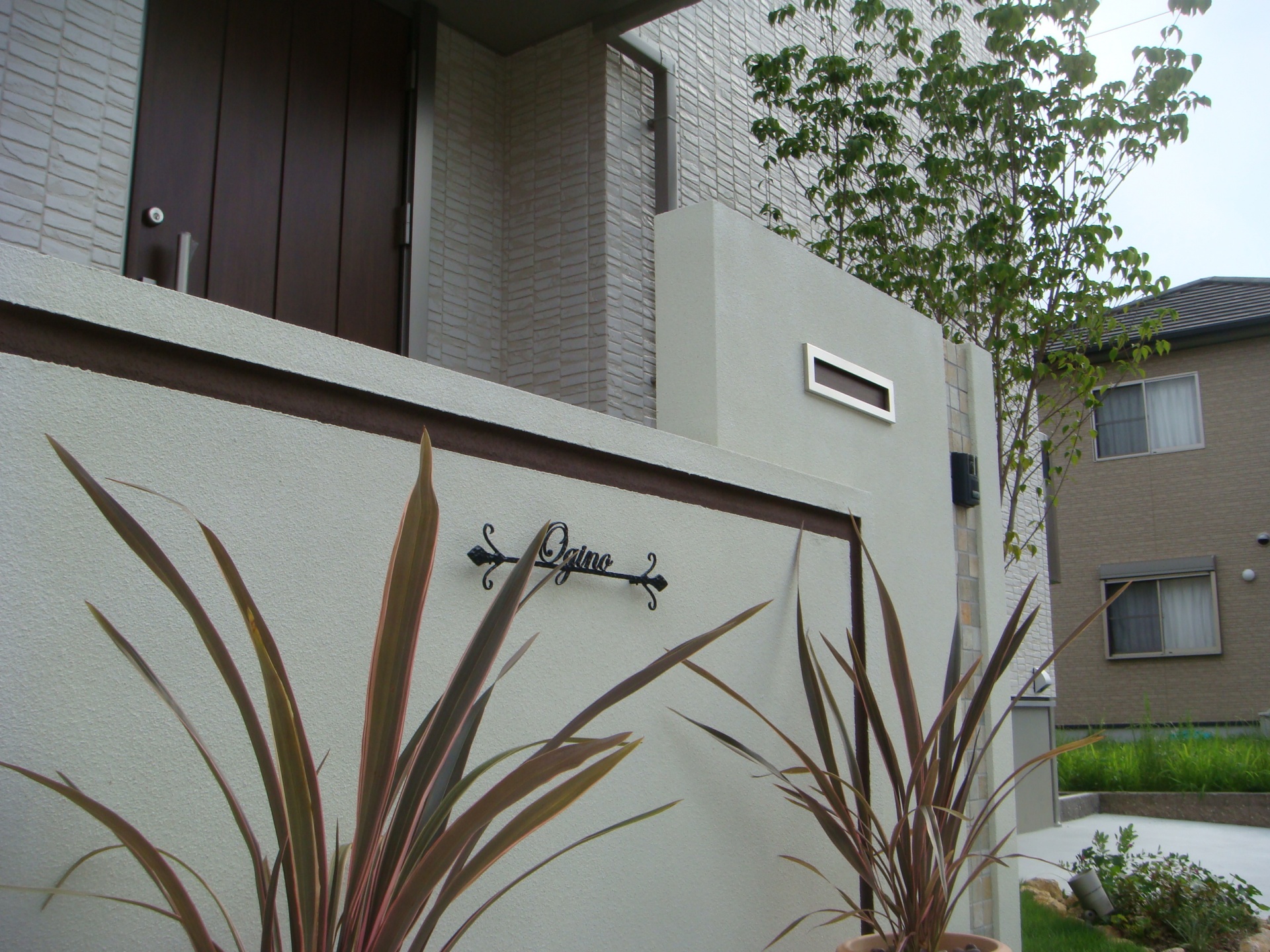

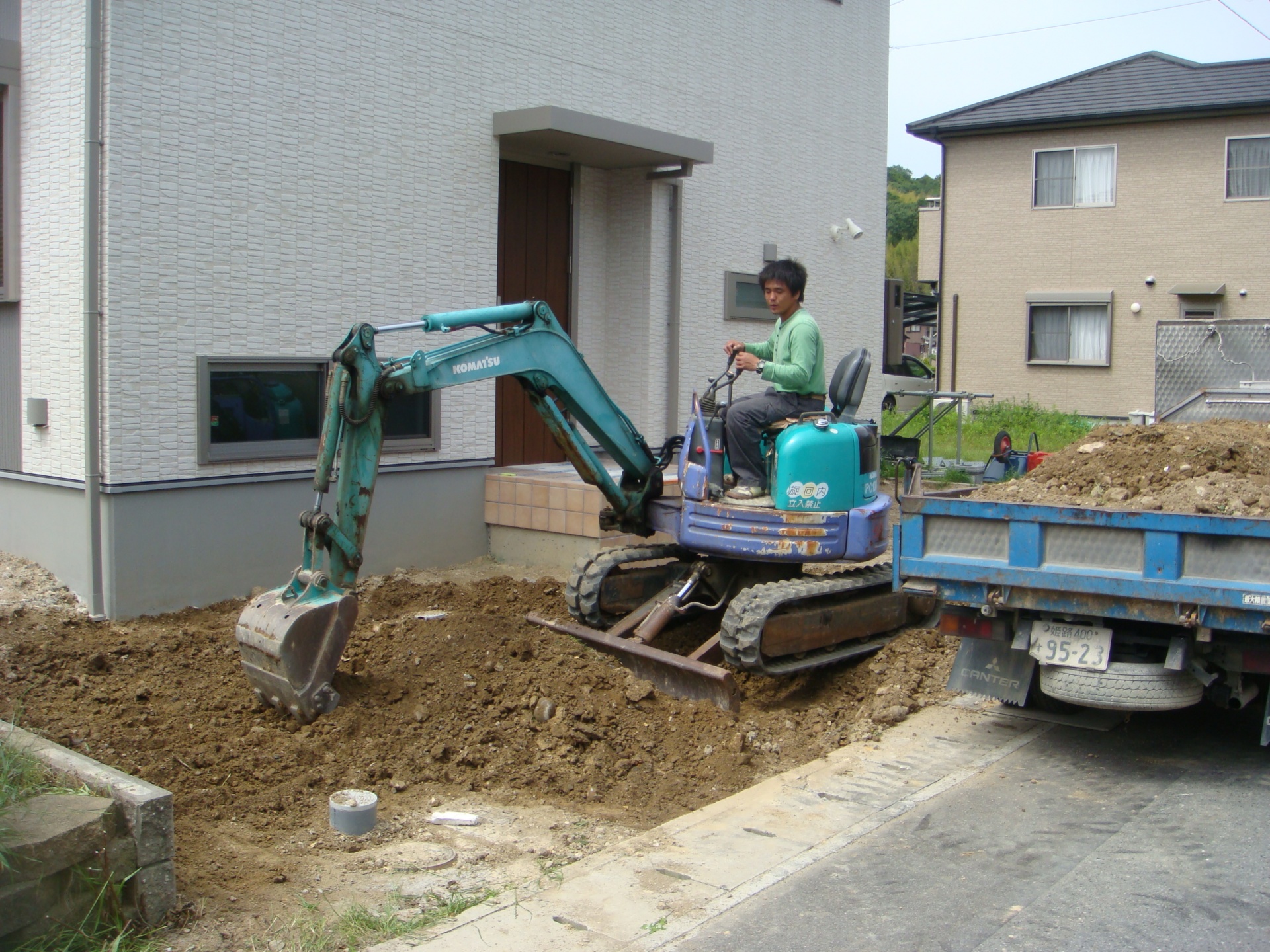

2010年5月着工 たつの市O様邸 着工前 玄関ポーチより高低差があります。外構でステップも含めたトータルデザインをします。当初は正面より階段をとっていましたが、 最終的にはポーチ前に壁を立て、向かって左側から上がっていくプランになりました。 1日目 まずは場内を漉き取ります。 2~4日目 境界・門柱のブロック工事も終わりです。 5日目 門柱に植え込みポストも入りました。 6日目 アプローチはまず90□の自然石で縁取りをします。 7日目 玄関ポーチへ繋がるステップも同じタイルを張ります。 8日目 下地モルタルと段お越しです。木の枠を外すと凹が現れます。 9~10日目 アプローチ洗い出し仕上げ、車庫コンクリート工事 11日目 吹付け塗装工事 12日目 完成 表札も付き完成です。 その他完成写真はこちらからどうぞ
