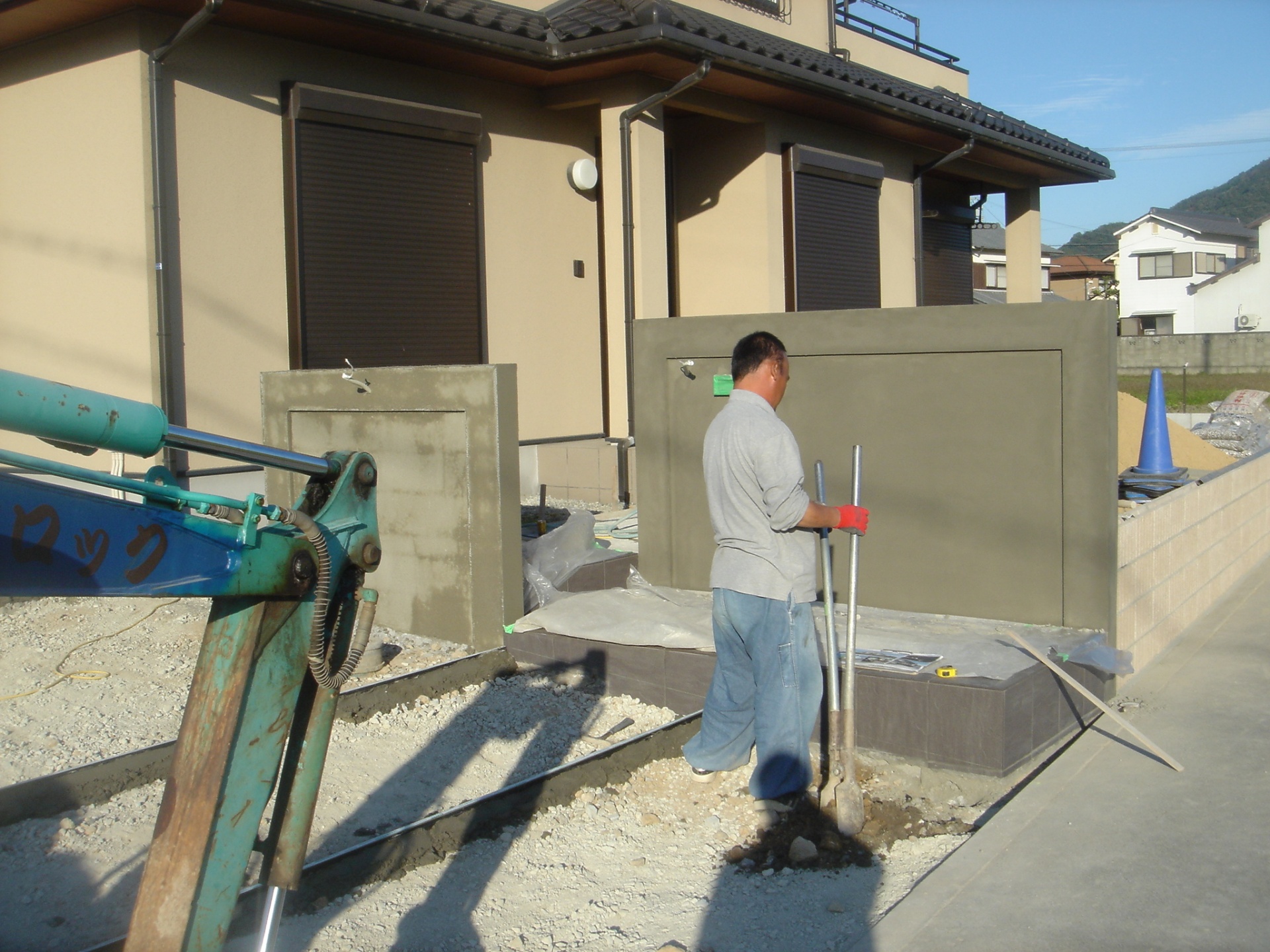

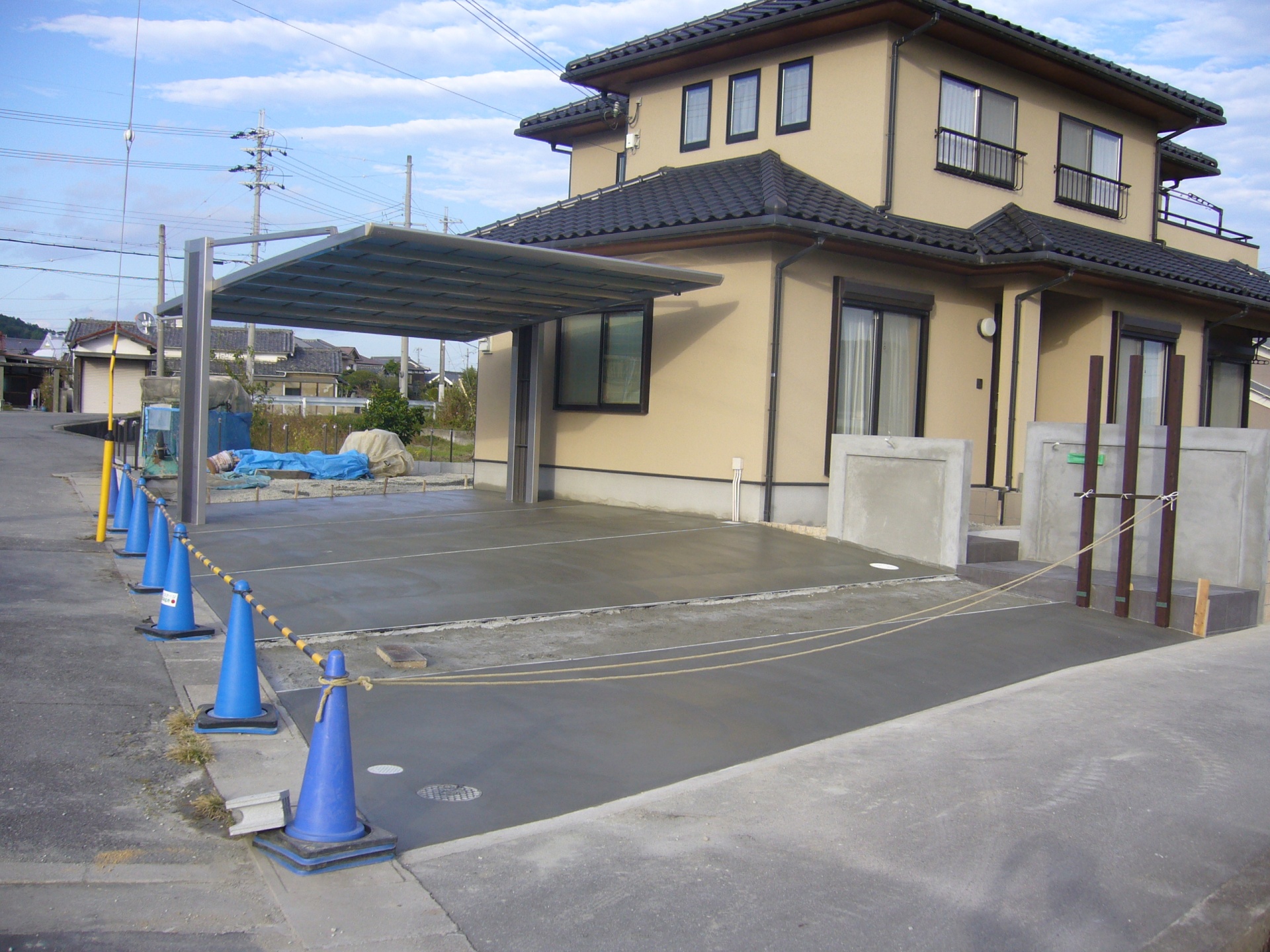

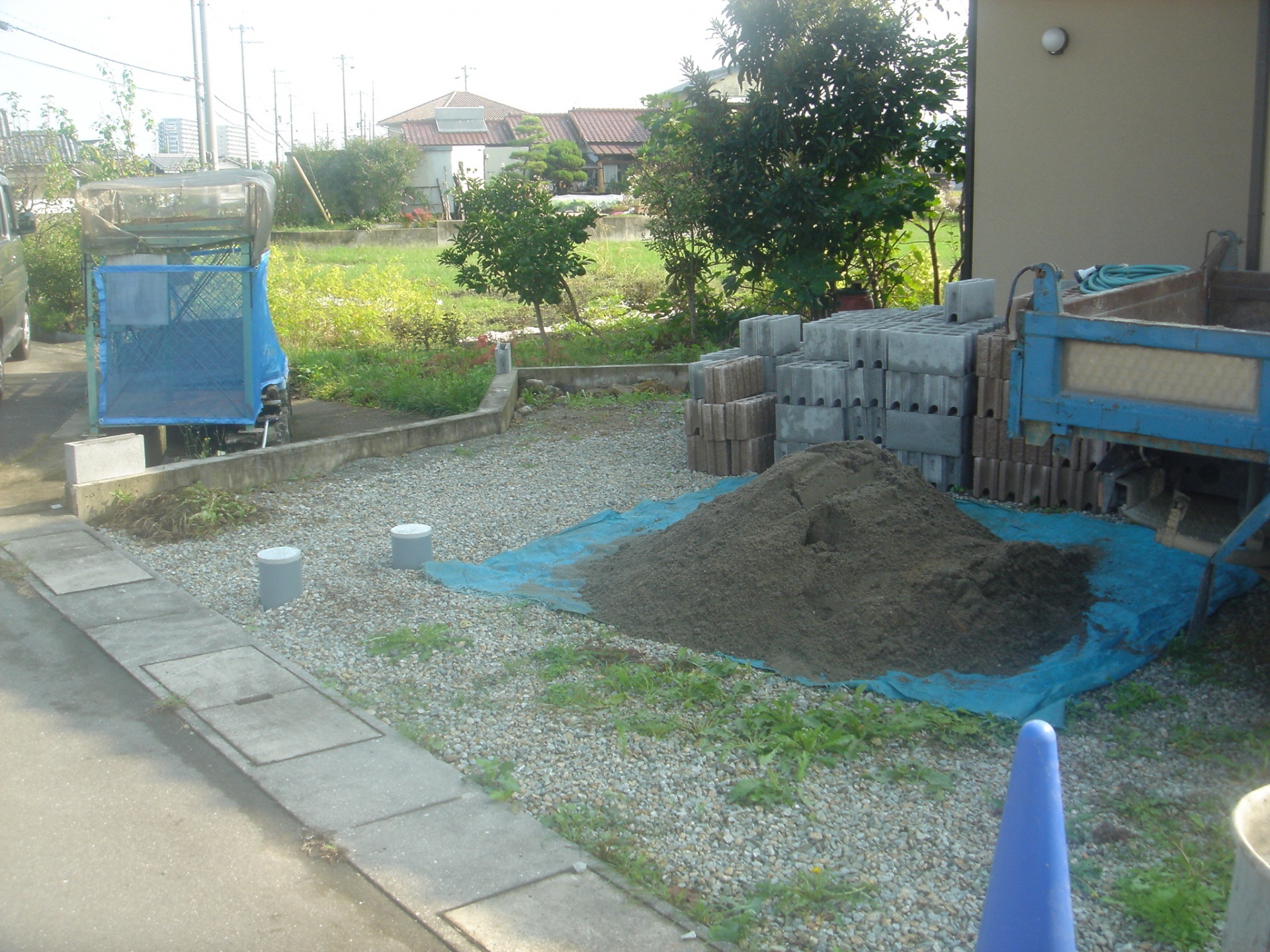

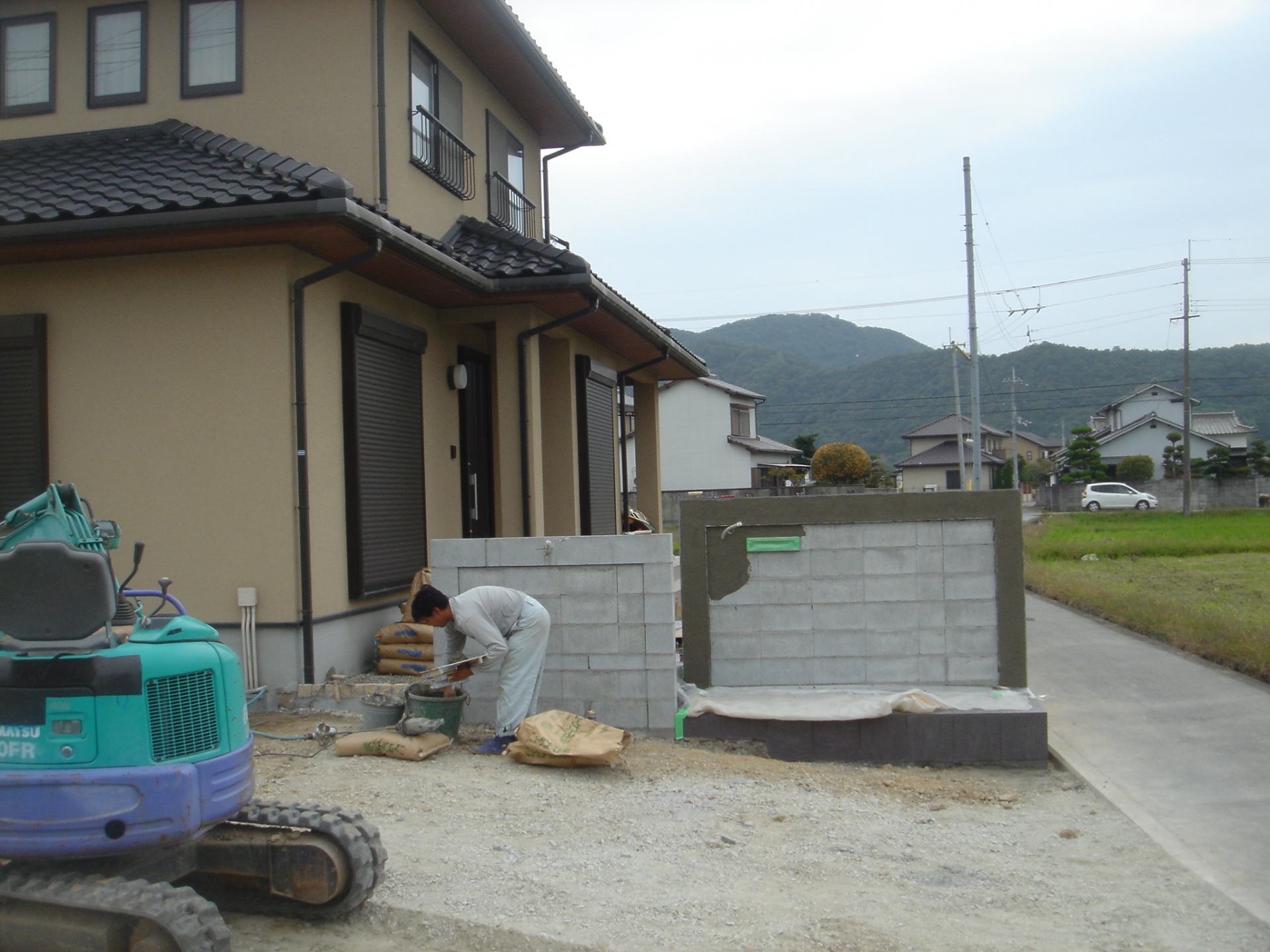

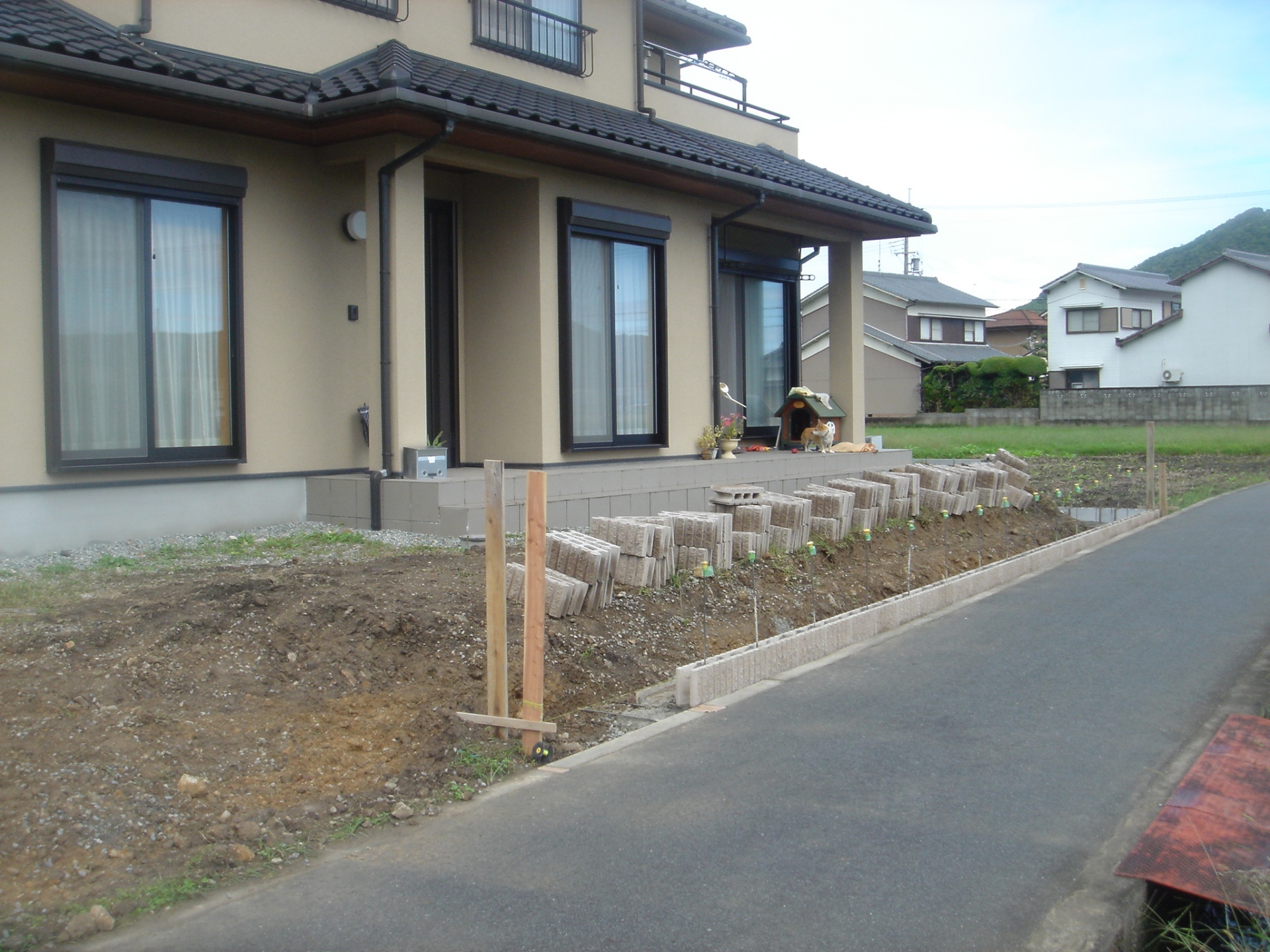

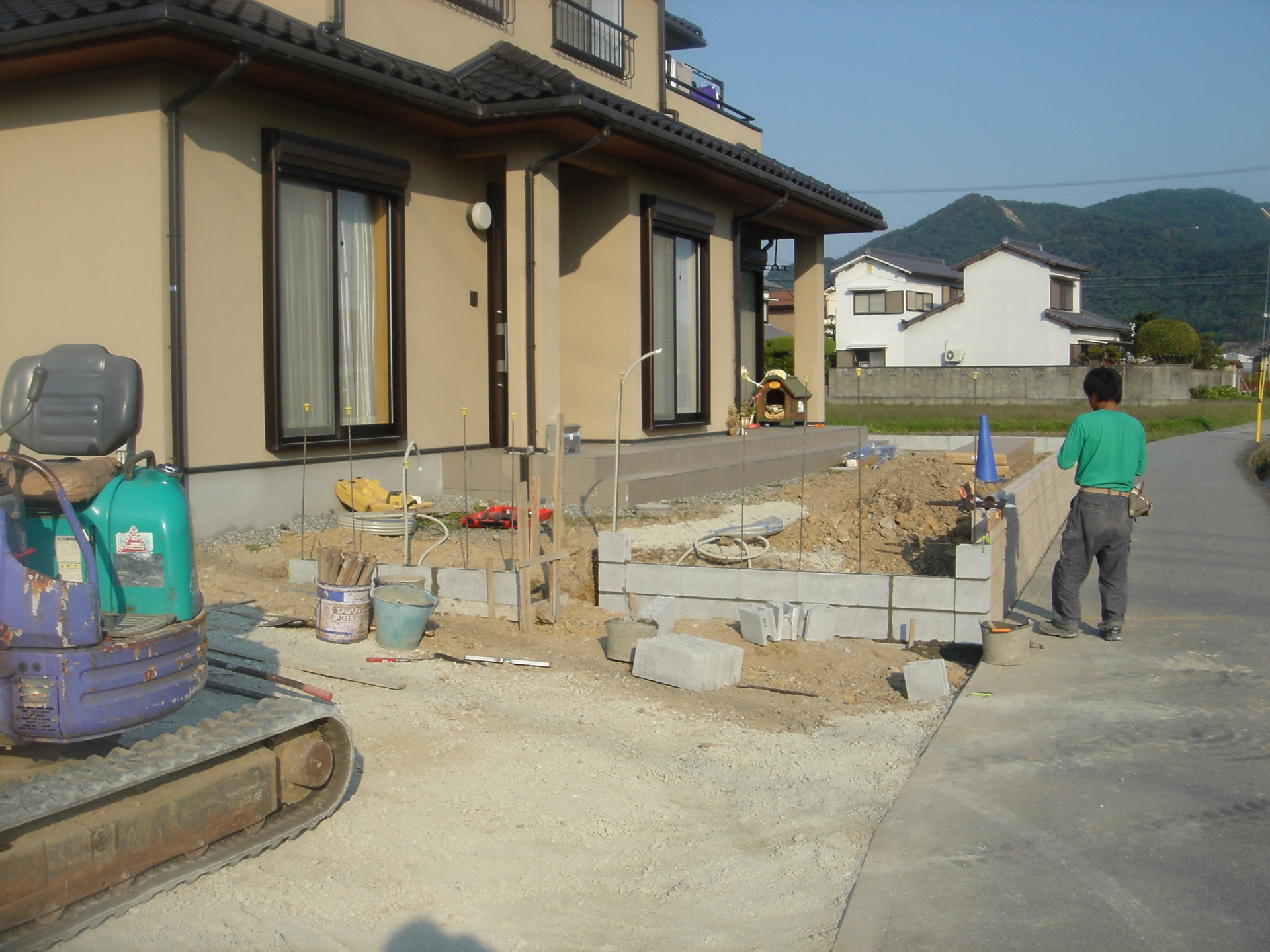

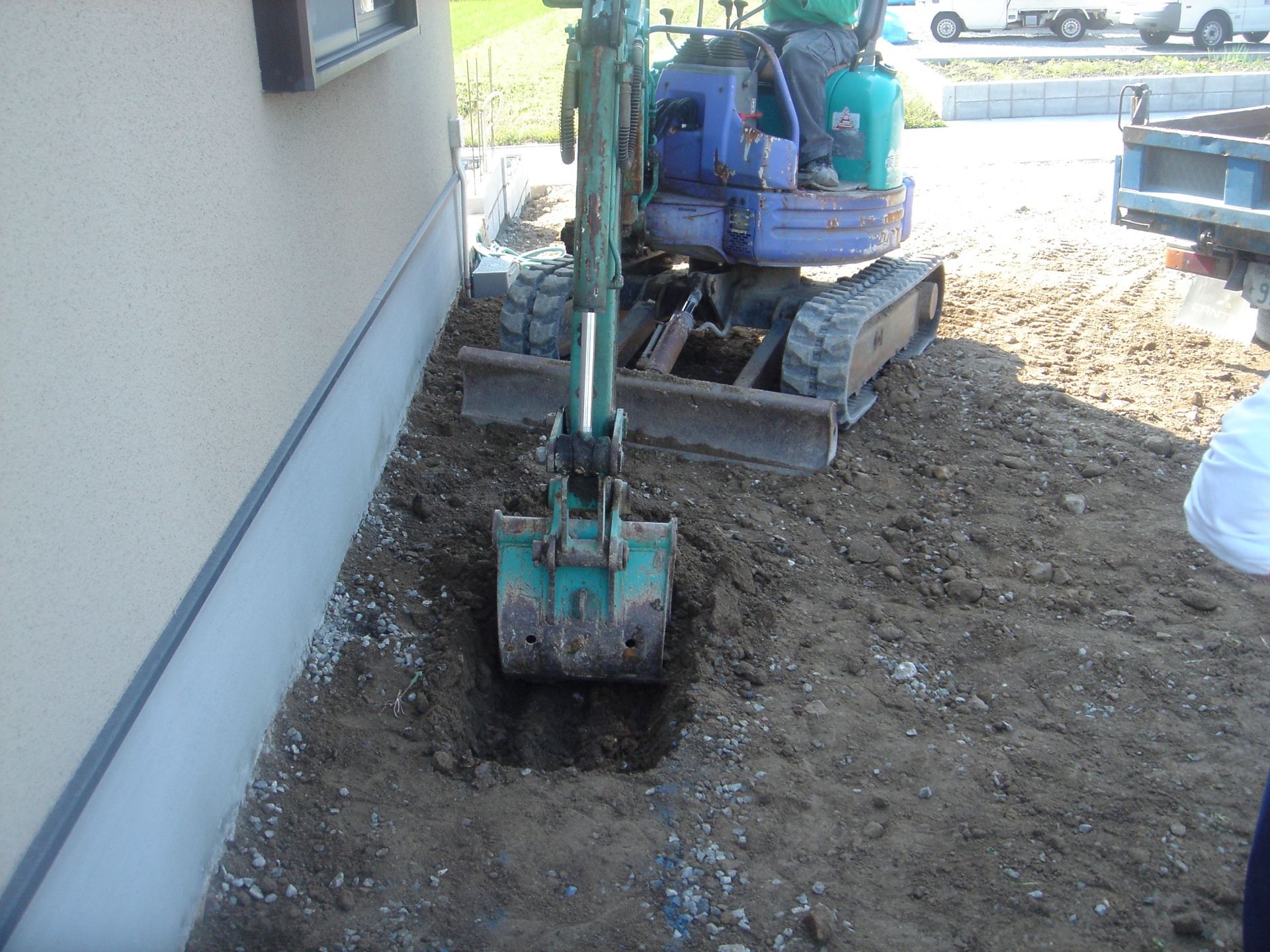

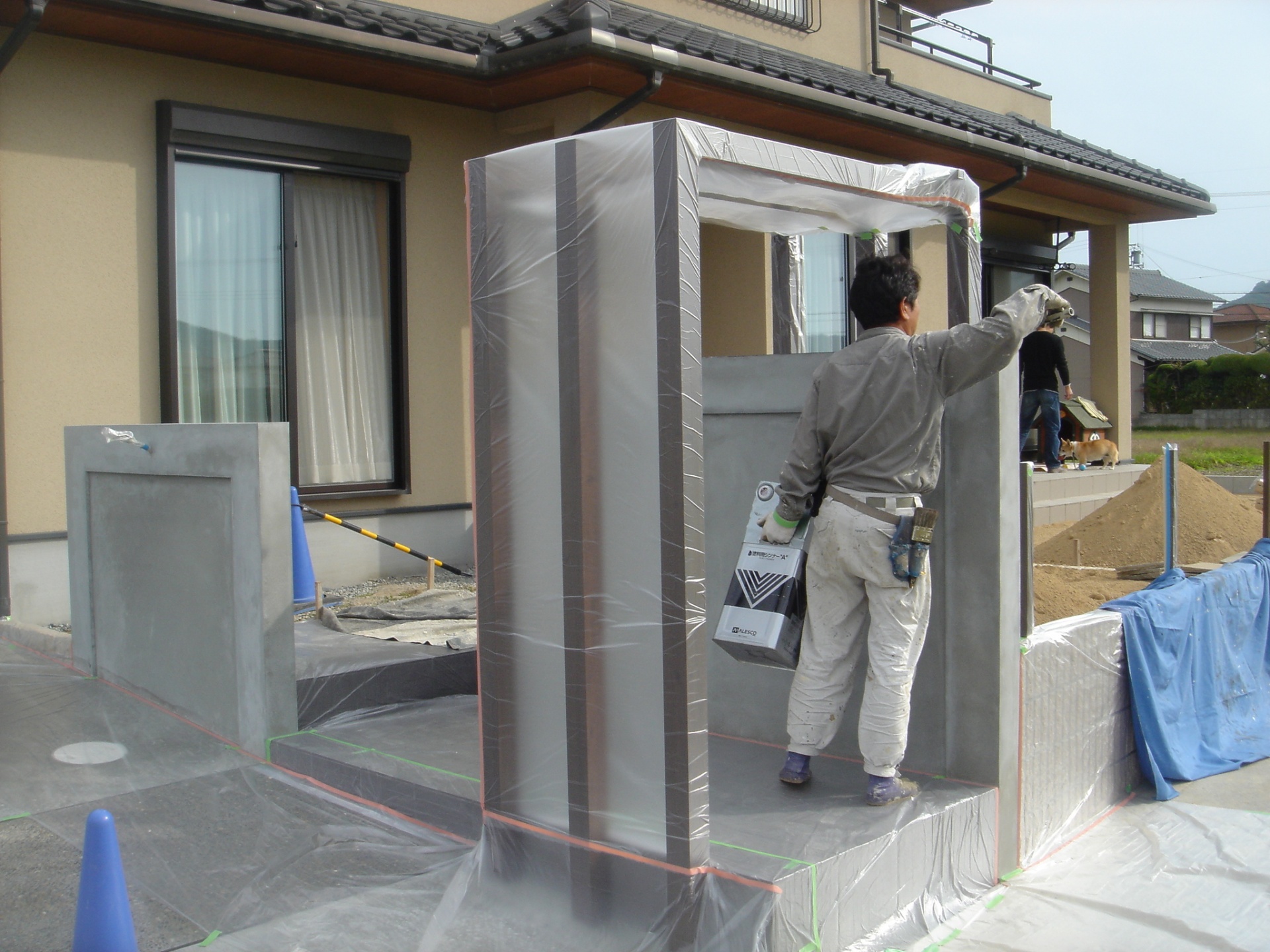

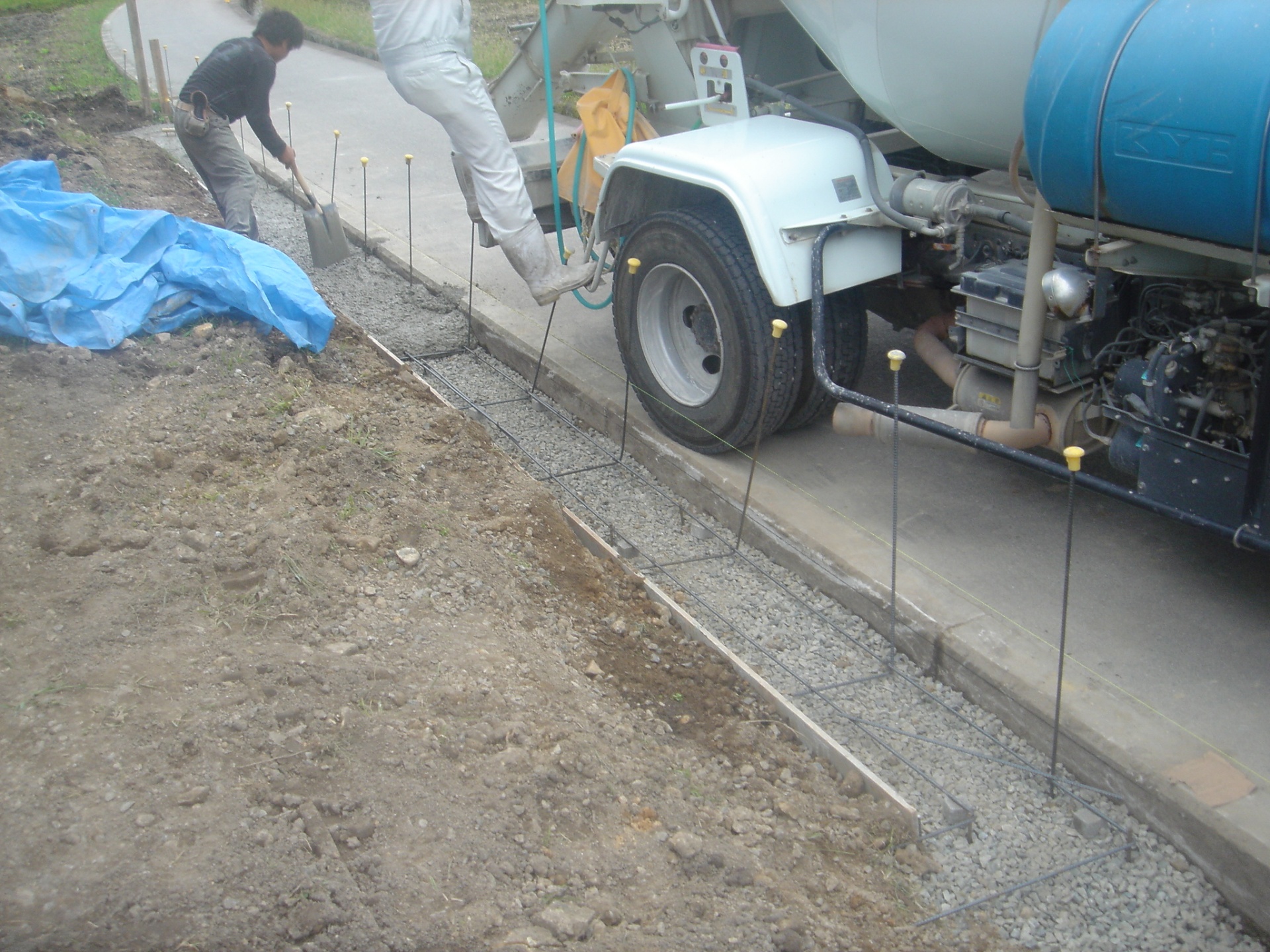

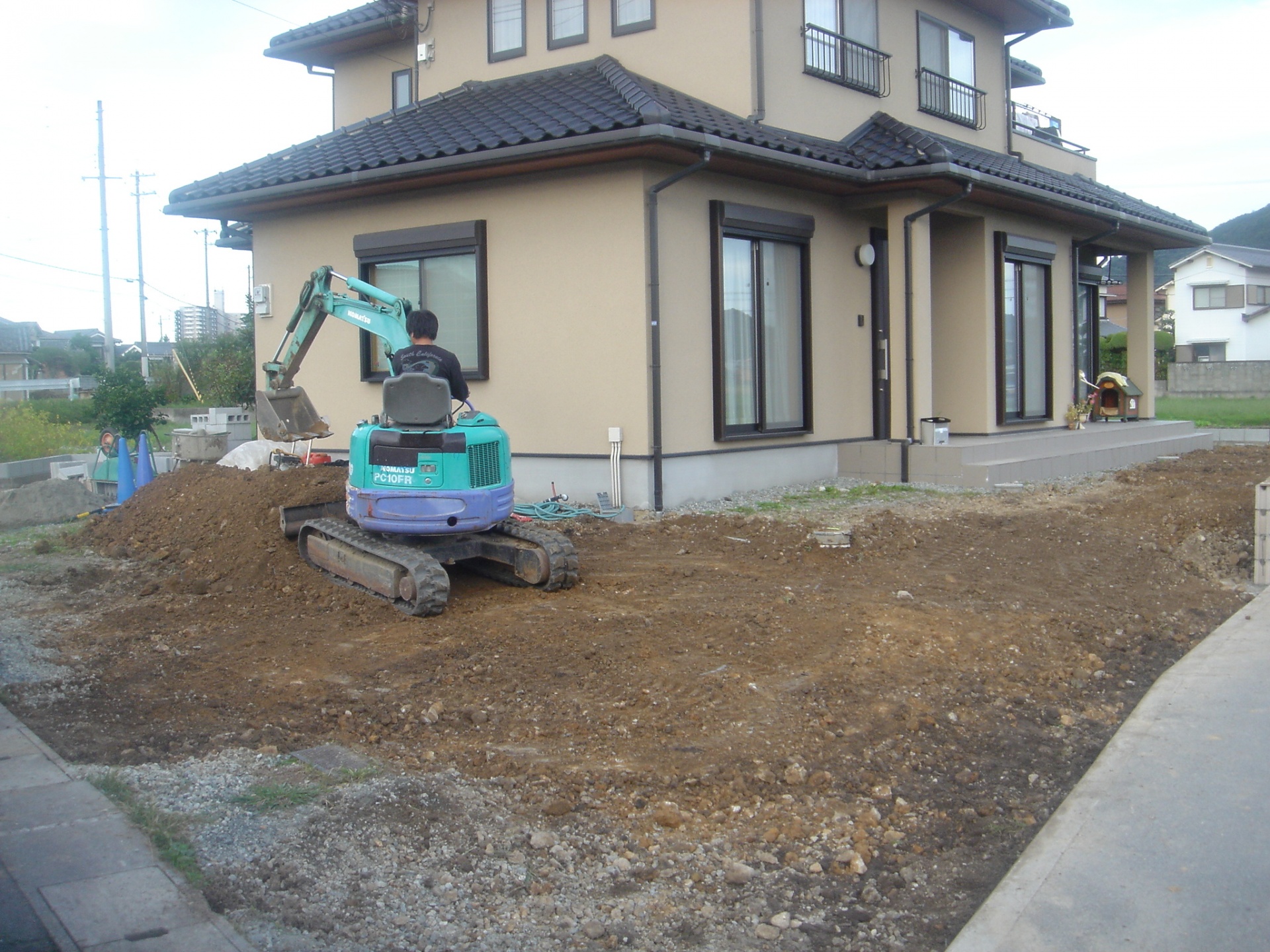

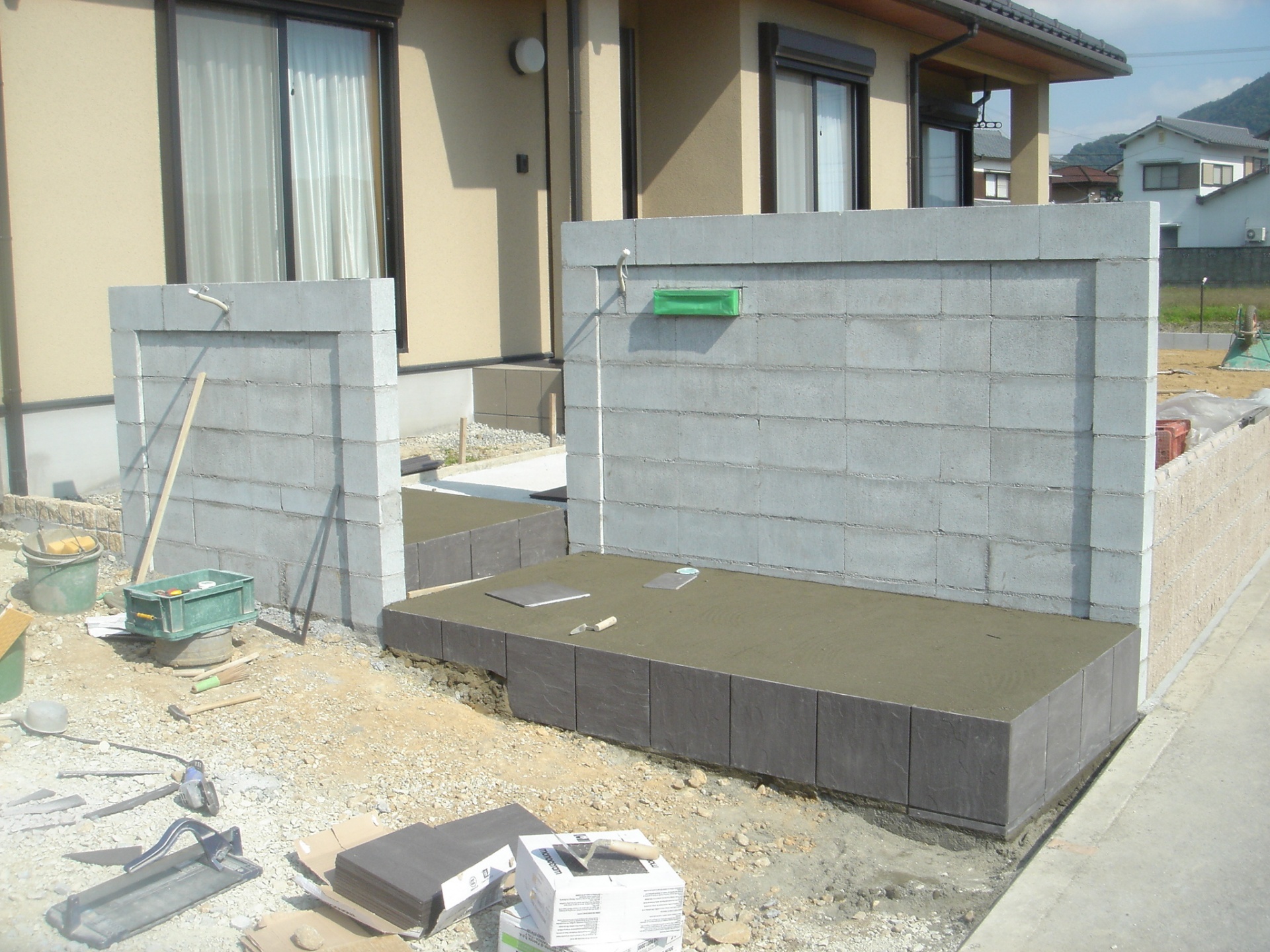

2009年10月着工 姫路市H様邸 着工前 1日目 境界ブロック積み①既存擁壁に差し筋アンカーをして、コンクリートブロックを積んでいきます 2~4日目 境界ブロックベース下地に砕石クラッシャーランを敷き均し+転圧配筋をしてベースコンクリートを打ちます 5日目 境界ブロック積み②化粧ブロックを積んでいきます。 6日目 門周り、車庫スペースの漉き取り 7~8日目 門周り、ステップ下地のブロック積み 9日目 カーポート(マイポートワイド)の柱を据付けます重機での掘削作業 10~11日目 門周りの下地ブロックも積み終わり、ステップのタイル張り 12日目 門周りの下地モルタル 13日目 アーチ柱部分の据付け 14日目 車庫:土間コンクリート打ち 15日目 吹付け工事塀以外はしっかりと養生し、吹付け前の下地シーラー塗り 最終日 植栽も入り完成です。 その他完成写真はこちら
